Hồ sơ Cty Khải Hoàng nhiều sai phạm tại Nhà máy thủy điện Ia Glae 2

Google News

Công ty Cổ phần Thủy điện Khải Hoàng có trụ sở chính tại tỉnh Gia Lai, do ông Nguyễn Phong Chủ tịch HĐQT kiêm giám đốc.

UBND huyện Chư Prông vừa báo cáo UBND tỉnh Gia Lai kết quả điều tra nguyên nhân vụ vỡ tường đập ở Nhà máy thủy điện Ia Glae 2 do Công ty Cổ phần Thủy điện Khải Hoàng làm chủ đầu tư do mưa lớn. Bên cạnh đó, chủ đầu tư và đơn vị thi công đã có nhiều vi phạm trong quá trình xây dựng.
Theo tìm hiểu, Công ty Cổ phần Thủy điện Khải Hoàng có mã số đăng ký kinh doanh là 5900622210 do Sở Kế hoạch và Đầu tư tỉnh Gia Lai cấp ngày 25/8/2009; đăng ký thay đổi lần thứ 3, ngày 16/1/2019.
Trong quyết định phê duyệt chủ trương đầu tư dự án Nhà máy thủy điện Ia Glae 2 vào tháng 2/2020 của UBND tỉnh Gia Lai nêu, trụ sở của Công ty Cổ phần Thủy điện Khải Hoàng có địa chỉ tại số 311 Trường Sơn, tổ 12, phường Yên Thế, TP Pleiku (tỉnh Gia Lai). Chủ tịch HĐQT kiêm giám đốc và người đại diện theo pháp luật là ông Nguyễn Phong (SN 1959).
Ho so Cty Khai Hoang nhieu sai pham tai Nha may thuy dien Ia Glae 2

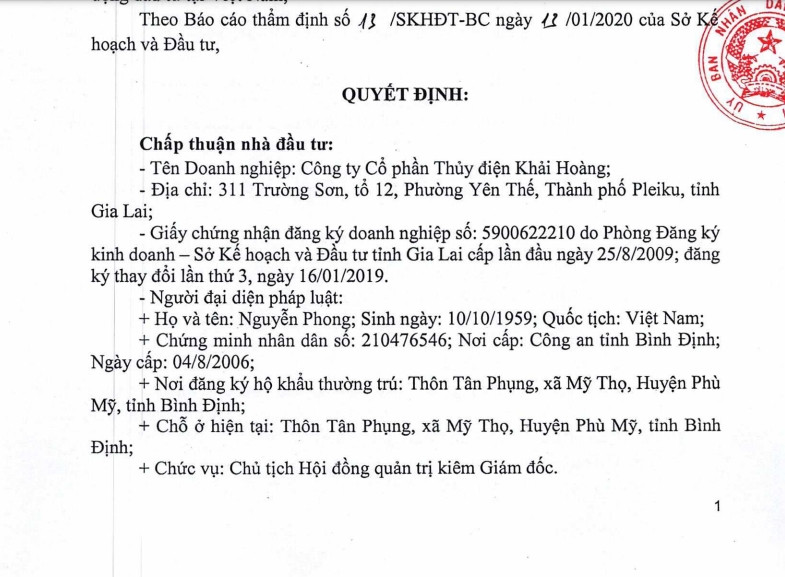

Thông tin về công ty trong quyết định phê duyệt chủ trương đầu tư dự án Nhà máy thủy điện Ia Glae 2.

Ho so Cty Khai Hoang nhieu sai pham tai Nha may thuy dien Ia Glae 2-Hinh-2

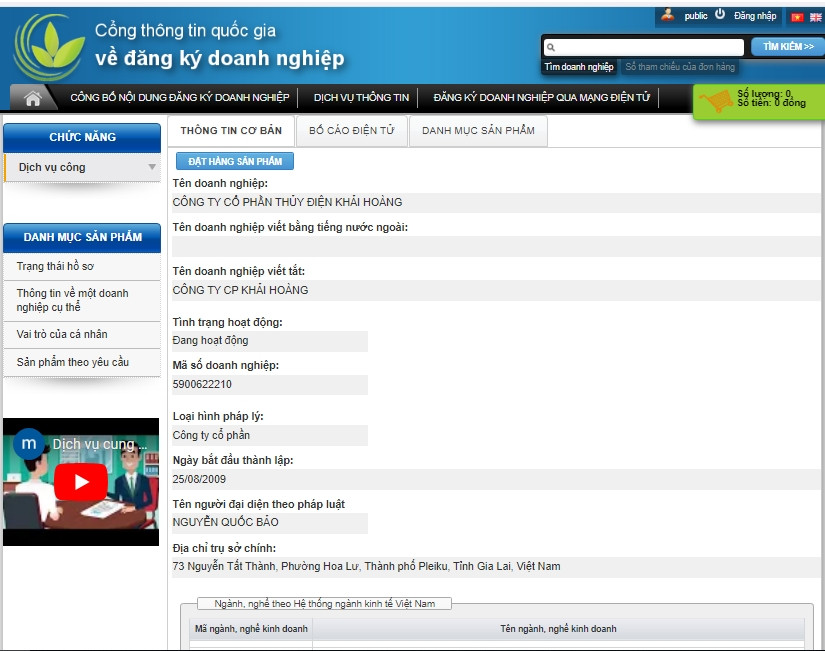

 Thông tin trên Cổng thông tin quốc gia về đăng ký doanh nghiệp.
Trong khi đó, trên Cổng thông tin quốc gia về đăng ký doanh nghiệp cho thấy, người đại diện theo pháp luật của doanh nghiệp này hiện tại là ông Nguyễn Quốc Bảo (SN 1994). Trụ sở chính của công ty hiện nay ở số 73 Nguyễn Tất Thành, phường Hoa Lư, thành phố Pleiku, tỉnh Gia Lai. Ngành nghề đăng ký hoạt động kinh doanh chính của công ty này là xây dựng công trình kỹ thuật dân dụng khác.
Ho so Cty Khai Hoang nhieu sai pham tai Nha may thuy dien Ia Glae 2-Hinh-3

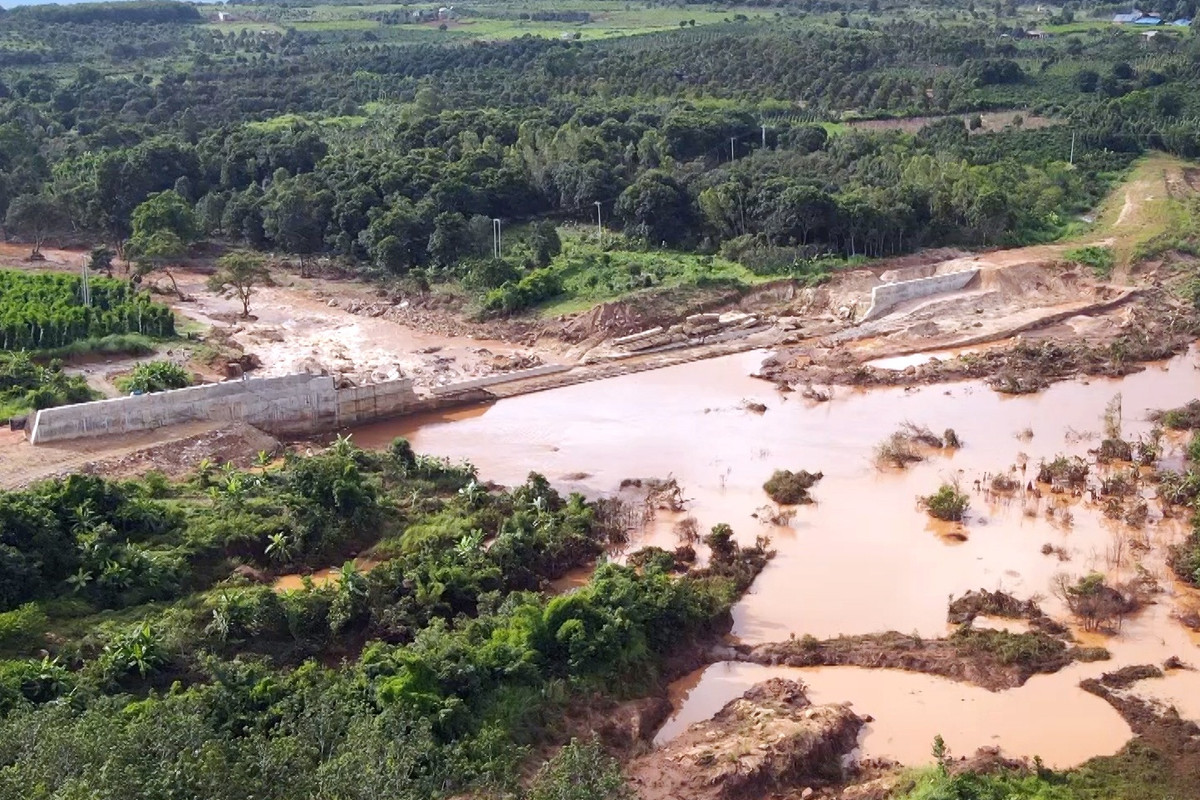

Tường đập thủy điện Ia Glae 2 dài 120m bị vỡ khiến hàng chục diện tích hoa màu ở hạ du bị thiệt hại nặng (Ảnh: Chí Anh).
Trở lại với nhiều sai phạm tại Nhà máy thủy điện Ia Glae 2, trong báo cáo kết quả điều tra nguyên nhân vụ vỡ tường đập ở Nhà máy thủy điện Ia Glae 2 mới đây, UBND huyện Chư Prông cho biết, nguyên nhân vụ vỡ tường đập thủy điện Ia Glae 2 do nước lũ lớn bất thường kèm mưa to đổ về. Đồng thời, chủ đầu tư, nhà thầu xây dựng không tuân thủ đầy đủ các nội dung, trình tự, biện pháp thi công, dẫn dòng thi công ở phần tường thượng lưu. Tiến độ thi công công trình chậm so với quyết định phê duyệt.
Bên cạnh đó, việc tổ chức thi công công trình trong mùa mưa không tuân thủ theo phương án ứng phó thiên tai được UBND huyện Chư Prông phê duyệt.
Chủ đầu tư và nhà thầu tổ chức thi công hạng mục công trình khi chưa tuân thủ nội dung, chỉ dẫn kỹ thuật theo hồ sơ thiết kế bản vẽ thi công, biện pháp thi công được phê duyệt; chưa có biện pháp gia cố, bảo đảm an toàn phần thân đập, sau khi thi công hoàn thành phần tường thượng lưu.
Phần tường thượng lưu bê tông M250 và phần thân đập bê tông M150 không đảm bảo tiến độ thi công, chưa có biện pháp gia cố, bảo đảm an toàn phần tường thượng lưu. Chính vì vậy, khi xuất hiện lũ lớn, phần tường ngăn bị phá vỡ, đẩy trôi về hạ lưu.
Tại thời điểm xảy ra sự cố, phần tường thượng lưu công trình bị phá vỡ chưa đạt cường độ chịu lực theo thiết kế được duyệt, thời gian đổ bê tông của tường chưa đạt cường độ.
Khánh Hoài (T/H)

>> xem thêm

Bình luận(0)
