Tác động của dự án Lô B - Ô Môn đến cổ phiếu ngành dầu khí như thế nào?

Google News

Các công ty dầu khí được hưởng lợi nhiều nhất từ dự án Lô B bao gồm GAS, PVS, PVD, PVC, PVB và PXS.

SSI Research vừa công bố báo cáo phân tích Tác động của dự án Lô B - Ô Môn đến các cổ phiếu ngành dầu khí.
Lô B - Ô Môn là chuỗi dự án phát triển, khai thác và vận chuyển khí từ các mỏ khí thượng nguồn tại Lô B&48/95 và Lô 52/97 đến các nhà máy nhiệt điện khí ở hạ nguồn.
Quyết định đầu tư cuối cùng (FID) cho dự án dự kiến sẽ được phê duyệt vào tháng 6/2023 và dòng khí đầu tiên dự kiến được khai thác vào năm 2026.
Dự án dự kiến sẽ cung cấp tổng cộng 3,95 nghìn tỷ bộ khối, tương đương khoảng 102 tỷ m3, và 12,65 triệu thùng condensate, trong vòng đời 23 năm.
Tổng giá trị đầu tư cho hợp phần thượng nguồn (bao gồm Chi phí đầu tư cơ bản, Chi phí vận hành và chi phí hủy mỏ) ước tính khoảng 17 tỷ USD. Sau khi hoàn thành, dòng khí từ các mỏ Lô B sẽ được vận chuyển qua đường ống dẫn khí Lô B – Ô Môn đến các doanh nghiệp tiêu thụ hạ nguồn, trong đó có 4 nhà máy điện Ô Môn tại tỉnh Cần Thơ, với tổng nhu cầu khí cho tổ hợp khoảng 5 tỷ m3/năm, chia cho 4 nhà máy (Ô Môn 1, 2, 3, 4).
Vì Lô B – Ô Môn là đại dự án kết hợp các mỏ khí thượng nguồn, đường ống vận chuyển trung nguồn và các nhà máy điện hạ nguồn, do đó phải có hợp đồng quy định việc mua, vận chuyển và bán khí, cũng như hợp đồng bán điện cho lưới điện (GSPA, GTA, GSA).

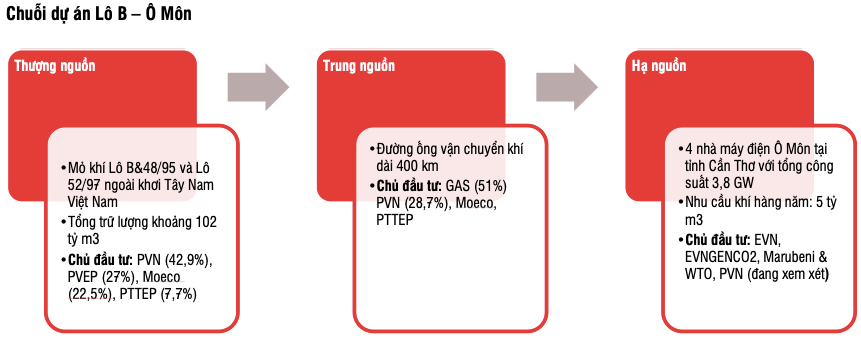

Tac dong cua du an Lo B - O Mon den co phieu nganh dau khi nhu the nao?

Theo SSI Research, để FID được phê duyệt, tất cả các thành phần này cần được các bên liên quan thực hiện đồng thời. Hiện tại, dựa trên những thông tin SSI Research tìm hiểu được, tất cả các bên vẫn còn rất nhiều vấn đề cần giải quyết và đạt được FID kịp thời. Do đó, SSI Research duy trì giả định cơ sở hiện tại rằng FID cho Lô B sẽ chỉ được phê duyệt vào nửa cuối năm 2023, muộn hơn vài tháng so với thời hạn hiện tại (tháng 6/2023).
SSI Research cho rằng các công ty dầu khí được hưởng lợi nhiều nhất từ dự án Lô B bao gồm GAS, PVS, PVD, PVC, PVB và PXS. Các công ty cung cấp các dịch vụ liên quan đến xây dựng và khai thác các dự án thượng nguồn và trung nguồn. Chi phí đầu tư và chi phí khoan của dự án thượng nguồn ước tính rơi vào khoảng 9-9,5 tỷ USD trong suốt vòng đời dự án, theo đó khoản đầu tư trong giai đoạn đầu tiên (từ FID đến thời điểm có dòng dầu đầu tiên) ước tính khoảng 2,4 tỷ USD.
Ngoài ra, vốn đầu tư cho các dự án trung nguồn cũng rất lớn ở mức 1,3 tỷ USD. GAS sẽ giám sát việc vận chuyển khí từ các mỏ đến các nhà máy điện sau khi khởi công.

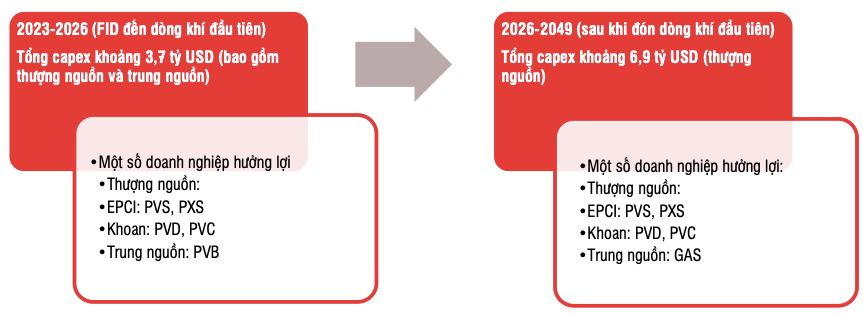

Tac dong cua du an Lo B - O Mon den co phieu nganh dau khi nhu the nao?-Hinh-2

PVS, PVB và PVD là những doanh nghiệp được hưởng lợi đầu tiên của đại dự án này, vì những doanh nghiệp đóng vai trò quan trọng đối với quá trình xây dựng và khoan thượng nguồn để khai thác dòng khí đầu tiên vào năm 2026. PVS và PVD được kỳ vọng sẽ tạo ra nguồn doanh thu đáng kể trong vòng đời của dự án dựa trên quy hoạch phát triển dầu khí, trong khi PVB sẽ ghi nhận backlog liên quan đến dự án đến năm 2025 (đường ống phải sẵn sàng hoạt động trước khi khai thác dòng khí đầu tiên).
Như vậy, dựa trên giả định của SSI Research, FID sẽ được phê duyệt vào cuối năm 2023, PVS và PVD có thể đạt CAGR lợi nhuận ròng giai đoạn 2023-2026 lần lượt là 15,9% và 26%, trong đó backlog từ dự án Lô B sẽ là mấu chốt cho tốc độ tăng trưởng này.

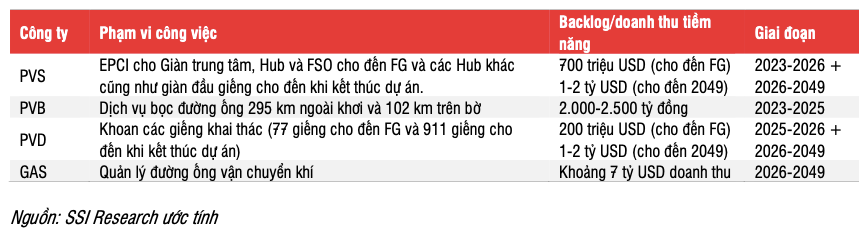

Tac dong cua du an Lo B - O Mon den co phieu nganh dau khi nhu the nao?-Hinh-3

Trong khi đó, trong giai đoạn 2023-2026, GAS có thể vẫn đạt tốc độ CAGR lợi nhuận ròng tương đối ổn định do sẽ không có nguồn khí mới đáng kể nào đủ để bù đắp cho sự sụt giảm của các mỏ hiện tại.
PVS hiện là cổ phiếu ưa thích của SSI Research do PVS có nhiều tiềm năng phát triển, từ việc khởi động dự án Lô B-Ô Môn như dự kiến cho đến phát triển năng lượng tái tạo (điện khí LNG và điện gió ngoài khơi).
Dựa trên lợi nhuận ước tính vào cuối năm 2024, SSI Research đưa ra khuyến nghị Khả quan đối với PVS (giá mục tiêu là 33.000 đồng/cổ phiếu) và PVD (giá mục tiêu là 26.800 đồng/cổ phiếu). Do đó, SSI Research cho rằng việc giá các cổ phiếu này điều chỉnh là cơ hội tốt để nhà đầu tư có thể tích lũy thêm cổ phiếu.
Tac dong cua du an Lo B - O Mon den co phieu nganh dau khi nhu the nao?-Hinh-4

Tổng CTCP Dịch vụ Kỹ thuật Dầu khí Việt Nam (HNX: PVS). SSI Research giả định giá trị EPCI của PVS sẽ đạt 600 triệu USD vào năm 2026 (tương đương với mức cao nhất của PVS vào năm 2014), theo đó CAGR doanh thu 3 năm là 10,3% và CAGR LNST của công ty mẹ 3 năm là 15,9% trong giai đoạn 2023- 2026.
SSI Research đưa 150 triệu USD vào ước tính giá trị EPC điện gió ngoài khơi hàng năm trong vòng 5 năm tới để nắm bắt các cơ hội sắp tới tại các thị trường trong khu vực.
CAGR NPATMI 3 năm của PVS ước đạt 15,9%/năm trong giai đoạn 2023-2026 với các giả định hiện tại của SSI Research về backlog như đã đề cập ở trên. Tỷ suất lợi nhuận gộp EPCI được giả định sẽ cải thiện dần từ 1,8% trong năm 2023 lên 3% vào năm 2026 nhờ tỷ trọng khối lượng công việc ngoài khơi trong nước cao hơn.
Đối với các tổ hợp LNG sắp tới, SSI Research chưa đưa PVS vào ước tính, nhưng một số dự án LNG trọng điểm được phê duyệt cho PDP 8 đến năm 2030 có thể mang lại các cơ hội kho chứa LNG cho PVS.
Tổng CTCP Khoan và Dịch vụ Khoan Dầu khí (HoSE: PVD). Theo ước tính hiện tại, SSI Research giả định PVD sẽ đưa hai giàn khoan tự nâng từ thị trường quốc tế về Việt Nam để khoan cho dự án Lô B, do đó PVD không cần đầu tư thêm. Tuy nhiên, trong cuộc họp với các chuyên viên phân tích gần đây, ban lãnh đạo cho biết công ty sẽ xem xét việc xây dựng các giàn khoan mới cho Lô B nếu có hợp đồng khoan dài hạn với nhà điều hành Lô B (PQPOC). SSI Research chưa đưa kịch bản này vào ước tính hiện tại cho PVD.
CAGR NPATMI của PVD giai đoạn 2023-2026 ước đạt 26%/năm với các giả định hiện tại. Cụ thể, SSI Research giả định giá cho thuê ngày giàn khoan Jack-up cho giai đoạn 2023-2026 giao động trong khoảng 75 nghìn USD-90 nghìn USD/ngày, trong khi công suất hoạt động ước tính là 95%. Năm 2023 sẽ là một năm bước ngoặt đối với PVD từ mức lỗ trong năm trước, với dự báo NPATMI năm 2023 là 385 tỷ đồng, nhờ giá thuê ngày trung bình ước đạt 73,5 nghìn USD/ngày và công suất hoạt động giàn khoan là 95%.
Tổng Công ty khí Việt Nam (HoSE: GAS). Trong trường hợp Lô B bắt đầu vận hành vào cuối năm 2026 như dự kiến, các mỏ của Lô B dự kiến sẽ cung cấp lượng khí hàng năm là 5 tỷ m3, tương đương 65% sản lượng khí khô tiêu thụ của GAS cho năm 2022. Cùng với Thị Vải và Sơn My, dự án sẽ bổ sung nguồn khí đầu vào cho GAS khi các mỏ hiện tại đang dần cạn kiệt, đặc biệt là các mỏ ở bể Cửu Long và bể Nam Côn Sơn, với tổng trữ lượng dự kiến sẽ giảm từ 4,44 tỷ m3 vào năm 2022 xuống 900 triệu m3 vào năm 2030.
GAS sẽ là cổ đông lớn sở hữu 51% cổ phần trong dự án đường ống vận chuyển có giá trị đầu tư 1,3 tỷ USD với chiều dài 295 km cho phần ngoài khơi và 102 km cho phần trên bờ.
Theo thông tin sơ bộ, giá cước vận chuyển của dự án có thể sẽ đạt khoảng 1,90 USD/MMBTU vào năm 2027, với mức dự phòng trượt giá hàng năm là 2% trong những năm tiếp theo. SSI Research ước tính dự án đường ống sẽ mang lại tổng doanh thu vận tải hơn 7 tỷ USD trong suốt vòng đời của dự án. Tuy nhiên, do dự án có thể bắt đầu từ cuối năm 2026, SSI Research ước tính tăng trưởng lợi nhuận hàng năm của GAS trong 3 năm tới chỉ ở mức tối thiểu khoảng 1%.
CTCP Bọc ống dầu khí Việt Nam (HNX: PVB). SSI Research kỳ vọng PVB sẽ giành được hợp đồng cung cấp dịch vụ sơn phủ cho dự án Lô B. Đường ống bao gồm 295 km cho phần ngoài khơi và 102 km cho phần trên bờ.
Dựa trên dự án lớn trước đó (đường ống Nam Côn Sơn 2 giai đoạn 2), SSI Research ước tính tổng doanh thu sơn phủ đạt khoảng 2.000-2.500 tỷ đồng trong giai đoạn 2023-2025 (với giả định năm 2026 sẽ đón dòng khí đầu tiên).
Theo đó, SSI Research ước tính PVB có thể ghi nhận khoản lợi nhuận ròng hàng năm từ 70-100 tỷ đồng trong giai đoạn 2024 và 2025 từ dự án này. Trong giai đoạn trước (2013-2018), khi công ty được hưởng backlog lớn từ dự án Nam Côn Sơn 2 giai đoạn 2, cổ phiếu của công ty được giao dịch với P/E trong khoảng 6x-14x.
Năm 2023, PVB đặt kế hoạch doanh thu đạt 190 tỷ đồng (+450% svck) và 2 tỷ đồng LNST (so với -13 tỷ đồng trong năm 2022), với kế hoạch này SSI Research cho rằng công ty chưa tính đến backlog tiềm năng từ dự án Lô B .
