Nguồn tin của Tiền Phong ngày 20/9 cho biết: UBND tỉnh Khánh Hoà vừa có văn bản yêu cầu Sở Công thương tỉnh chủ trì, phối hợp với các sở ngành liên quan cung cấp hồ sơ, tài liệu theo yêu cầu của cơ quan An ninh điều tra Bộ Công an.
Cụ thể, cơ quan An ninh điều tra Bộ Công an yêu cầu cung cấp hồ sơ chứng cứ, tài liệu có liên quan đến việc lập, thẩm định và phê duyệt bổ sung các dự án điện mặt trời nối lưới tại tỉnh Khánh Hòa vào quy hoạch phát triển điện lực Quốc gia và Quy hoạch phát triển điện lực tỉnh, thành phố trực thuộc Trung ương giai đoạn 2016-2020 (bao gồm cơ sở pháp lý, chỉ đạo của UBND tỉnh; nội dung tham mưu, đề xuất góp ý của các đơn vị trực thuộc và các đơn vị có liên quan; kết quả thực hiện từng nội dung cụ thể...).
|

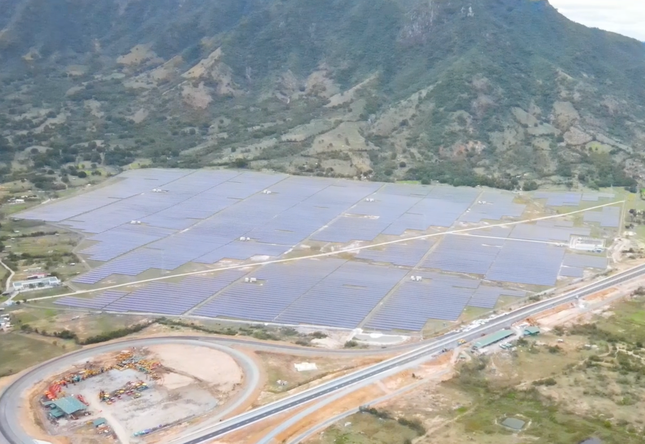

Nhiều dự án ĐMT ở Khánh Hòa chồng lấn đất rừng, trong ảnh là dự án ĐMT Trung Sơn ở huyện Cam Lâm chồng lấn khoảng 8,64 ha đất rừng. Ảnh: Công Hoan.
|
Trên cơ sở đó, Sở Công Thương Khánh Hòa đã có văn bản đề nghị các cơ quan, đơn vị phối hợp cung cấp hồ sơ, tài liệu để UBND tỉnh báo cáo cho cơ quan An ninh điều tra Bộ Công an. Cụ thể, Sở Công thương Khánh Hoà đề nghị Văn phòng UBND tỉnh cung cấp hồ sơ về việc UBND tỉnh lấy ý kiến của các đơn vị có liên quan khi đề xuất, phê duyệt bổ sung các dự án điện mặt trời vào quy hoạch phát triển điện lực các cấp.
Sở này cũng đề nghị Sở Tài nguyên và Môi trường tỉnh cung cấp hồ sơ, tài liệu về tình trạng quy hoạch, kết quả kế hoạch phê duyệt sử dụng đất hàng năm của UBND các cấp; hiện trạng và việc quản lý, sử dụng các khu đất trước khi sử dụng để đầu tư xây dựng các dự án ĐMT. Việc giao đất, cho thuê đất, chuyển mục đích sử dụng đất, thực hiện nghĩa vụ tài chính và cấp giấy chứng nhận quyền đối với từng phần, từng thửa đất, toàn bộ khu đất được sử dụng để đầu tư xây dựng dự án? Thẩm quyền, ý kiến của Chính phủ và các bộ ngành trong việc chuyển mục đích sử dụng đất?
|
Nhiều dự án ĐMT ở tỉnh Khánh Hòa có vi phạm về sử dụng đất đai. Ảnh: C.H.
|
Bên cạnh đó, Sở Công Thương Khánh Hòa đề nghị Sở Kế hoạch và Đầu tư, Ban Quản lý Khu kinh tế Vân Phong cung cấp hồ sơ về việc tham mưu UBND tỉnh phê duyệt, chấp thuận/quyết định chủ trương đầu tư; lựa chọn, công nhận chủ đầu tư; việc thẩm định, phê duyệt, cấp Giấy chứng nhận đầu tư. Các dự án điện gió, điện mặt trời trên địa bàn tỉnh do các cơ quan nào quản lý vận hành có hay không có chuyển nhượng giữa các doanh nghiệp hoặc chuyển nhượng giữa phần góp vốn cá nhân trong cùng doanh nghiệp (bao gồm giữa các doanh nghiệp, bao gồm các thành viên góp vốn trong và ngoài nước).
Ngoài ra, Sở Công thương Khánh Hoà cũng đề nghị Sở Xây dựng tỉnh cung cấp hồ sơ về việc tham mưu UBND tỉnh phê duyệt quy hoạch chi tiết tỷ lệ 1/500; việc cấp phép xây dựng, cho phép khởi công xây dựng và quản lý, giám sát việc xây dựng. Đề nghị Cục Thuế tỉnh cung cấp tài liệu về việc kê khai thực hiện các nghĩa vụ thuế của chủ đầu tư trong quá trình xây dựng dự án; việc thẩm định, phê duyệt của các cơ quan có thẩm quyền trong việc miễn, giảm thuế, hoàn thuế cho chủ đầu tư?
|

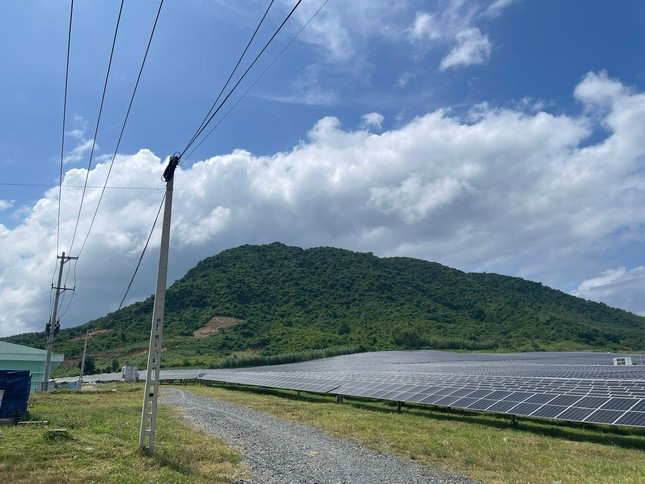

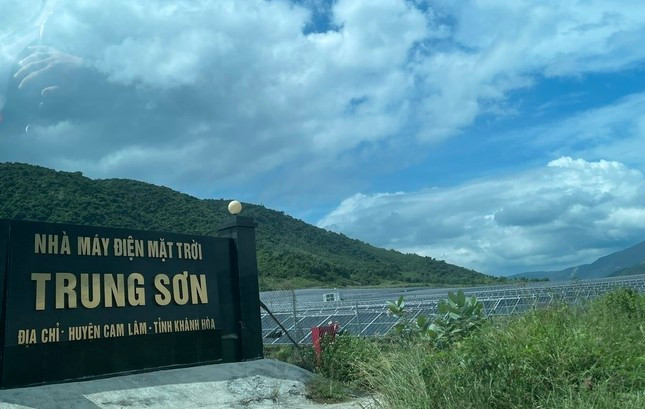

Dự án ĐMT Trung Sơn được hòa lưới điện khi chưa nghiệm thu dự án. Ảnh: C.H.
|
Như Tiền Phong đã có nhiều bài viết phản ánh, kết luận số 640 vào tháng 12/2022 của Kiểm toán Nhà nước (KTNN), đã phát hiện việc giao đất, cho thuê đất của các dự án ĐMT gồm các nhà máy Long Sơn, Trung Sơn, Điện lực Miền Trung, Sông Giang và Ami Khánh Hòa không tuân thủ quy hoạch, kế hoạch sử dụng đất; giao và cho thuê đất chồng lấn quy hoạch rừng sản xuất, vượt diện tích theo quy định.
Dù chưa được Nhà nước giao đất, cho thuê đất và cấp phép xây dựng, nhưng chủ đầu tư 5 dự án trên đã cho thi công chui từ trước và UBND xã nơi có dự án không phát hiện, xử lý. Ngoài ra, việc giao đất, cho thuê đất đối với 3 dự án (Nhà máy ĐMT Long Sơn, Trung Sơn và Điện lực Miền Trung) không có trong danh mục dự án quy hoạch sử dụng đất cấp tỉnh.
Kết luận của Thanh tra Chính phủ vào tháng 4/2023 cũng phát hiện, quy hoạch phát triển điện lực tỉnh Khánh Hòa giai đoạn 2016 - 2025 (có xét đến năm 2035 được lập, Bộ Công Thương phê duyệt) dài hơn Quy hoạch điện VII điều chỉnh là không đúng quy định. Chưa hết, quy hoạch phát triển điện mặt trời tỉnh Khánh Hòa không được địa phương này lập, trình Bộ Công Thương phê duyệt theo quy định của Quyết định số 11 năm 2017 của Thủ tướng Chính phủ về cơ chế khuyến khích phát triển các dự án điện mặt trời tại Việt Nam.
|

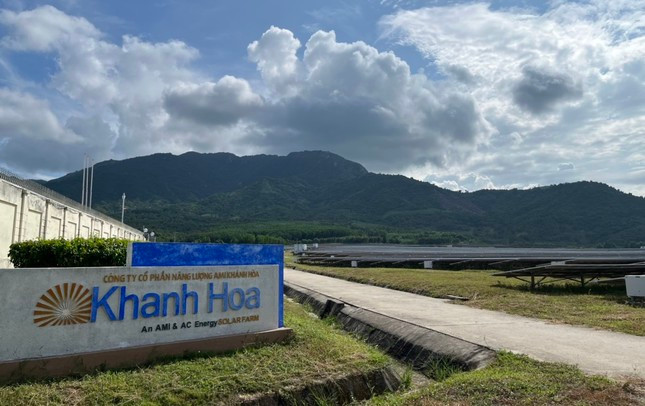

Dự án ĐMT Ami Khánh Hòa không tuân thủ quy hoạch, kế hoạch sử dụng đất. Ảnh: C.H.
|
Thanh tra Chính phủ còn phát hiện, tỉnh Khánh Hòa ban hành 3 quyết định chủ trương đầu tư dự án điện mặt trời (Quyết định số 04 năm 2016; số 1998 năm 2016 và số 652 năm 2017) khi các dự án chưa có trong Quy hoạch phát triển điện lực tỉnh được Bộ Công Thương phê duyệt là không đúng quy định.
Tính đến ngày 31/12/2021, Khánh Hòa có 9 dự án điện mặt trời có trong quy hoạch hoặc được bổ sung vào quy hoạch phát triển điện lực đã đi vào vận hành, trong đó có 2 dự án thuộc Quy hoạch điện VII điều chỉnh với tổng công suất là 100MW và 170MWp, 7 dự án thuộc Quy hoạch phát triển điện lực tỉnh được Bộ Công Thương phê duyệt trong giai đoạn 2016-2020 với tổng công suất là 60MW và 235MWp.
