Đồng Nai: Gói thầu nâng cấp đường dây của Điện lực Xuân Lộc đã có chủ

Google News

Công ty TNHH Thu Lộc đã trúng gói thầu 02: xây lắp Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025.

Năng lực nhà thầu
Công ty TNHH Thu Lộc có địa chỉ tại Thị trấn Gia Ray, huyện Xuân Lộc, Đồng Nai; thành lập năm 2010; người đại diện pháp luật Đinh Văn Nhờ.
Theo một thống kê chưa đầy đủ của PV, từ năm 2016 đến nay nhà thầu đã tham gia và trúng 88/162 gói, trượt 63 gói 7 gói chưa có kết quả, 4 gói bị hủy. Tổng giá trị trúng thầu hơn 112 tỷ đồng hoàn toàn với vai trò độc lập (trong đó có hơn 1,296 tỷ đồng là các gói chỉ định thầu).
Nhà thầu chủ yếu trúng thầu tại các công ty điện lực như: Điện lực Xuân Lộc; Điện lực Long Khánh; Điện lực Cẩm Mỹ; Điện lực Thống Nhất; Phòng kinh tế và hạ tầng huyện Xuân Lộc; Ban quản lý dự án huyện Xuân Lộc...
Hiện nhà thầu đang chờ kết quả gói Gói thầu số 7: Chi phí xây dựng + thiết bị thuộc dự án Tuyến điện trung thế - TBA - Hạ thế tổ 2, ấp 2 do UBND xã Phú Thịnh huyện Tân Phú làm chủ đầu tư. Gói thầu có giá 2,132 tỷ đồng, Liên danh Công ty TNHH xây dựng Gia Huy TP và Công ty TNHH Thu Lộc dự thầu với giá 1,972 tỷ đồng.
Gói thầu Công trình Đường dây trung thế và TBA 3P-3x37,5 KVA Trại giam Xuân Lộc thuộc dự án cùng tên do Trại giam Xuân Lộc - Cục Cảnh sát quản lý trại giam, cơ sở giáo dục bắt buộc, trường giáo dưỡng làm chủ đầu tư...
Theo thông tin đăng tải công khai trên muasamcong.mpi.gov.vn, ngày 29/10, ông Phạm Quang Vĩnh Phú - Giám đốc Điện lực Xuân Lộc đã ký Quyết định 522/QĐ-ĐLXL phê duyệt cho Công ty TNHH Thu Lộc trúng Gói thầu 02: xây lắp Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025 với giá 5,778 tỷ đồng thực hiện 100 ngày (giá dự toán gói thầu 6,018 tỷ đồng). Tại gói thầu này Công ty CP nguồn lực Nam Việt trượt thầu do có giá dự thầu cao hơn nhà thầu xếp thứ nhất.
Dong Nai: Goi thau nang cap duong day cua Dien luc Xuan Loc da co chu

Dong Nai: Goi thau nang cap duong day cua Dien luc Xuan Loc da co chu-Hinh-2

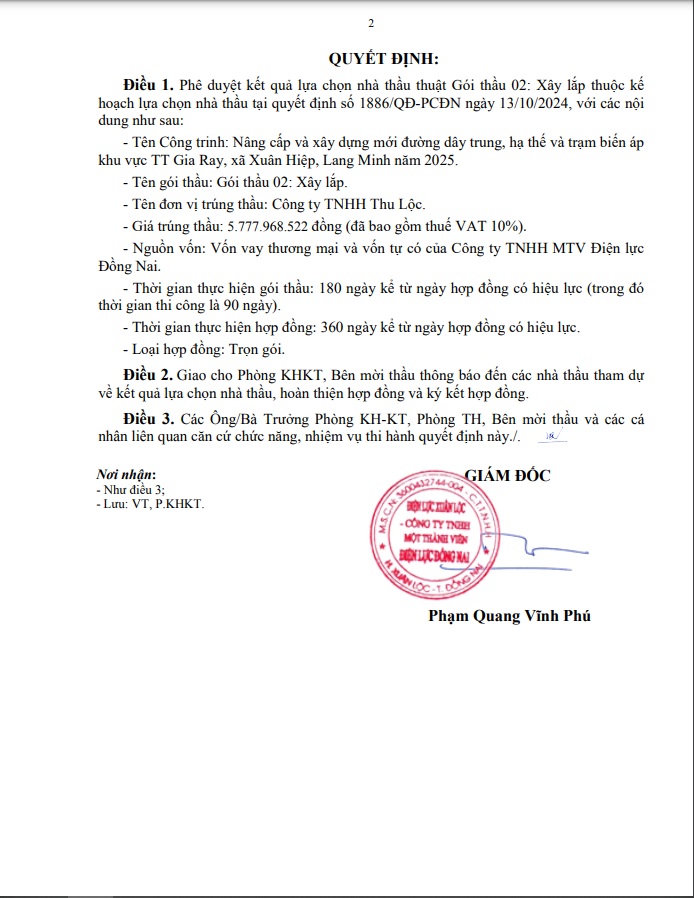

Quyết định 522/QĐ-ĐLXL phê duyệt cho Công ty TNHH Thu Lộc trúng Gói thầu 02: xây lắp Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025. Nguồn MSC

Gói thầu nêu trên thuộc Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025. Dự án được Công ty TNHH MTV Điện lực Đồng Nai phê duyệt tại Quyết định 2067/QĐ-PCĐN ngày 25/10/2023 với tổng mức đầu tư hơn 14,424 tỷ đồng, nhằm xử lý dây branchement khách hàng tại những vị trí nhiều khách hàng đấu vào trụ cuối gây mất an toàn. Nâng cao chất lượng điện năng, đảm bảo an toàn, đảm bảo cung cấp điện. Giảm tổn thất điện năng, nâng cao độ tin cậy cung cấp điện. Giảm bán kính cấp điện đường dây hạ thế, góp phần giảm sụt áp cuối nguồn. Đáp ứng nhu cầu phát triển phụ tải phục vụ sản xuất, tưới tiêu và sinh hoạt cho nhân dân trong khu vực dự án.
Công ty TNHH MTV Điện lực Đồng Nai giao Điện lực Xuân Lộc chịu trách nhiệm lựa chọn nhà thầu. Dự án có 2 Kế hoạch lựa chọn nhà thầu (KHLCNT) đã được phê duyệt. Tại KHLCNT được phê duyệt tại Quyết định số 517/QĐ-ĐLXL ngày 3/11/2023, Gói thầu 01: Tư vấn điều tra đo đạc, thu thập số liệu & lập BCKTKT đầu tư xây dựng công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025 có giá gần 508 triệu đồng sau đó điều chỉnh dự toán còn 483,63 triệu đồng. Công ty TNHH tư vấn xây dựng 78 trúng thầu và thực hiện với giá 249,1 triệu đồng.
Tại KHLCNT được phê duyệt Quyết định số 1886/QĐ-PCĐN ngày 13/9/2024. Trong đó Gói thầu 02: xây lắp Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025, có giá 6,319 tỷ đồng được Điện lực Xuân Lộc phê duyệt E-HSDT tại Quyết định 475/QĐ-ĐLXL, lựa chọn nhà thầu theo hình thức đấu thầu rộng rãi qua mạng, phương thức Một giai đoạn một túi hồ sơ; hoàn thành mở thầu ngày 4/10 với 2 nhà thầu tham gia là công ty TNHH Thu Lộc dự thầu với giá gần 5,778 tỷ đồng và Công ty CP nguồn lực Nam Việt dự thầu với giá 5,953 tỷ đồng.
Theo hợp đồng số 32/2024/HĐ-ĐLXL có hiệu lực từ 31/10/2024, đã được ký kết giữa Điện lực Xuân Lộc và Công ty TNHH Thu Lộc, thời gian thực hiện gói thầu 180 ngày. Thời gian thực hiện hợp đồng 360 ngày.
Công ty TNHH Thu Lộc sau khi ký kết hợp đồng sẽ cung cấp các hạng mục như: Móng M8a (86 cái Đà cản BTCT 1,2m; 86 bộ Boulon 22x550 + 2 long đền vuơng D24-60x60x6/Zn; 86 bộ Đào đất móng cột, trụ, hố kiểm tra rộng >1m, sâu >1m, đất cấp 3 bằng thủ công; 86 bộ Đắp đất công trình bằng đàm cọc, độ chặt k=0,85). Móng bê tông trụ đôi 8,4m (Max 200) gồm (47 bộ Boulon 16x450VRS+ 4 long đền vuông D18-50x50x3/Zn; 47 bộ Boulon 16x500VRS+ 4 long đền vuông D18-50x50x3/Zn; 47 bộ Boulon 16x600VRS+ 4 long đền vuông D18-50x50x3/Zn; 47 bộ Đào đất móng cột, trụ, hố kiểm tra rộng >1m, sâu >1m, đất cấp 3 bằng thủ công...);
Ngoài ra còn có các hạng mục khác như: Móng M12a. Móng bê tông trụ đôi 12m; Móng bê tông trụ đôi 14m; Tiếp địa lặp lại (trụ 8.4m) cáp AV; Tiếp địa lặp lại trụ 12m; Tiếp địa thiết bị LBS khí; Trụ bê tông ly tâm 8.4m. Trụ bê tông ly tâm 12m; Trụ bê tông ly tâm 14m; Bộ xà Line - X 2,4m đỡ FCO, LA; Bộ xà Line-X kép L75x75x8 dài 2.2m : X-22KĐ - C810; Bộ xà Line-X kép L75x75x8 dài 2.2m: X-22KK - C810 (trụ ghép); Bộ xà lệch đơn L75x75x8 dài 2,1m: X-21ĐL; Bộ xà lệch kép L75x75x8 dài 2,1m: X-21KL; Bộ xà lệch đơn L75x75x8 dài 2m: X-20ĐL2/3....
Trúng 14/55 gói thầu tại Điện lực Xuân Lộc
Theo thống kê từ Hệ thống mạng đấu thầu quốc gia, từ năm 2017 đến nay, nhà thầu đã trúng 14 gói thầu do Điện lực Xuân Lộc làm chủ đầu tư. Trong đó từ tháng 7/2024 đến nay đã được công bố trúng 3 gói thầu:
Ngoài gói thầu 02: xây lắp Công trình: Nâng cấp và xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Hiệp, Lang Minh năm 2025 nêu trên. Trong tháng 7/2024, nhà thầu trúng:
Gói thầu số 02: Xây lắp công trình: “Lưới điện trung thế nông thôn phục vụsinh hoạt huyện Xuân Lộc kế hoạch năm 2023” với giá 2,079 tỷ đồng (giá gói thầu 2,421 tỷ đồng). Gói thầu thuộc Công trình: Lưới điện trung thế nông thôn phục vụ sinh hoạt huyện Xuân Lộc kế hoạch năm 2023 (Điện lực phê duyệt Kết quả lựa chọn nhà thầu tại Quyết định 370/QĐ-ĐLXL ngày 18/7/2024);
Tới 22/7/2024, Điện Lực Xuân Lộc tiếp tục phê duyệt Quyết định 374/QĐ-ĐLXL cho Công ty TNHH Thu Lộc trúng Gói thầu số 02: Xây lắp Công trình: Nâng cấp, xây dựng mới đường dây trung, hạ thế và trạm biến áp khu vực TT Gia Ray, xã Xuân Thọ, Xuân Bắc, Xuân Trường, Xuân Hiệp năm 2023 với giá 4,365 tỷ đồng (giá dự toán gói thầu 5,272 tỷ đồng).
Trước đó vào năm 2022, nhà thầu trúng: Gói thầu số 2: Thi công xây lắp Công trình: Nâng cấp đường dây trung thế nhánh rẽ Cọ Dầu, nhánh rẽ Xuân Hưng 12 nhánh Suối Rết kết lưới với ĐLLK với giá 1,138 tỷ đồng;
Năm 2019 trúng 2 gói thầu:
Gói thầu 02: Thi công xây lắp thuộc dự án Xây dựng mới đường dây hạ thế để xử lý các dây Brancherment băng đường huyện Xuân Lộc năm 2018 với giá 2,014 tỷ đồng;
Gói thầu 02: Thi công xây lắp thuộc dự án Nâng cấp đường dây trung thế từ recloser Xuân Bắc đến LBA khí Chế Biến tuyến 480 Xuân Bắc với giá 1,522 tỷ đồng.
Năm 2018 trúng 3 gói và năm 2017 được ghi nhận trúng 5 gói đều là thi công xây lắp...
