Dự án cao tốc Tuyên Quang - Phú Thọ kê khống hàng chục tỷ khối lượng đất đá

Một số nhà thầu dự án cao tốc Tuyên Quang - Phú Thọ kê khai khống khối lượng đất, đá... Tổng số tiền phải nộp bổ sung hơn 20,75 tỷ đồng.

Mới đây, Thanh tra tỉnh Tuyên Quang ký ban hành kết luận Thanh tra số 16/KL-TTr, về việc thanh tra toàn diện dự án đầu tư xây dựng đường cao tốc Tuyên Quang - Phú Thọ kết nối với cao tốc Nội Bài - Lào Cai.

Dự án đầu tư xây dựng đường cao tốc Tuyên Quang - Phú Thọ, kết nối với cao tốc Nội Bài - Lào Cai dài 40,2 km.(Ảnh: ND).

Theo kết luận, Thanh tra tỉnh Tuyên Quang tiến hành kiểm tra trọng tâm, trọng điểm hồ sơ của 12 gói thầu thi công xây dựng và 3 gói thầu tư vấn. Kết quả cho thấy, một số hồ sơ mời thầu đưa điều kiện chưa phù hợp mẫu quy định; có 3 gói thầu mở hồ sơ đề xuất kỹ thuật không thực hiện ngay trong vòng 1h, kể từ thời điểm đóng dấu thầu theo quy định; việc dự toán tính toán thêm chi phí bảo quản mẫu ở một số gói thầu là chưa phù hợp với quy định.

Dự án được điều chỉnh chủ trương đầu tư và điều chỉnh dự án tới 5 lần. Hồ sơ thiết kế, dự toán cũng liên tục phải sửa đổi, thiết kế bản vẽ thi công điều chỉnh 19 lần; dự toán điều chỉnh tới 98 lần ở nhiều gói thầu.

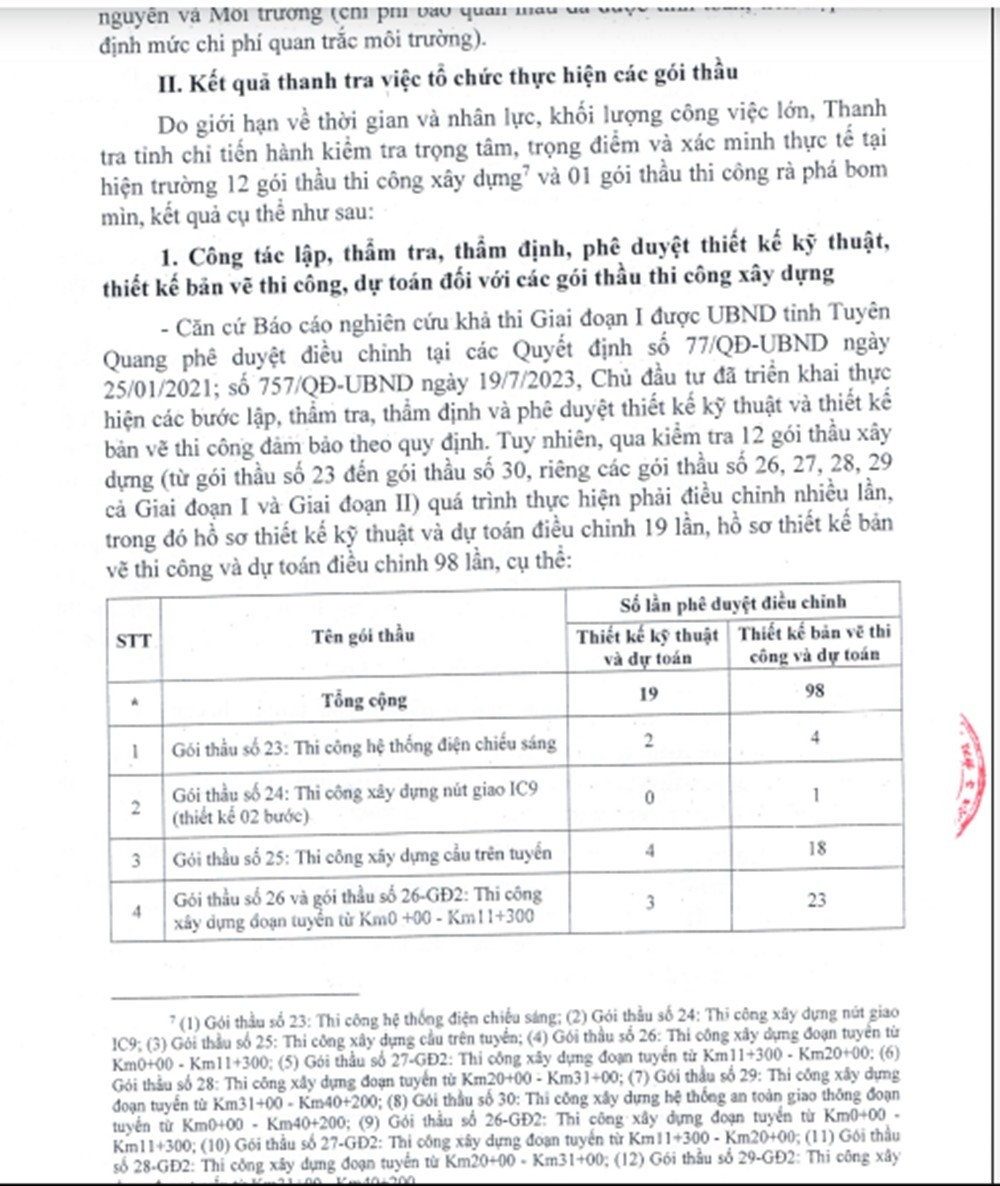

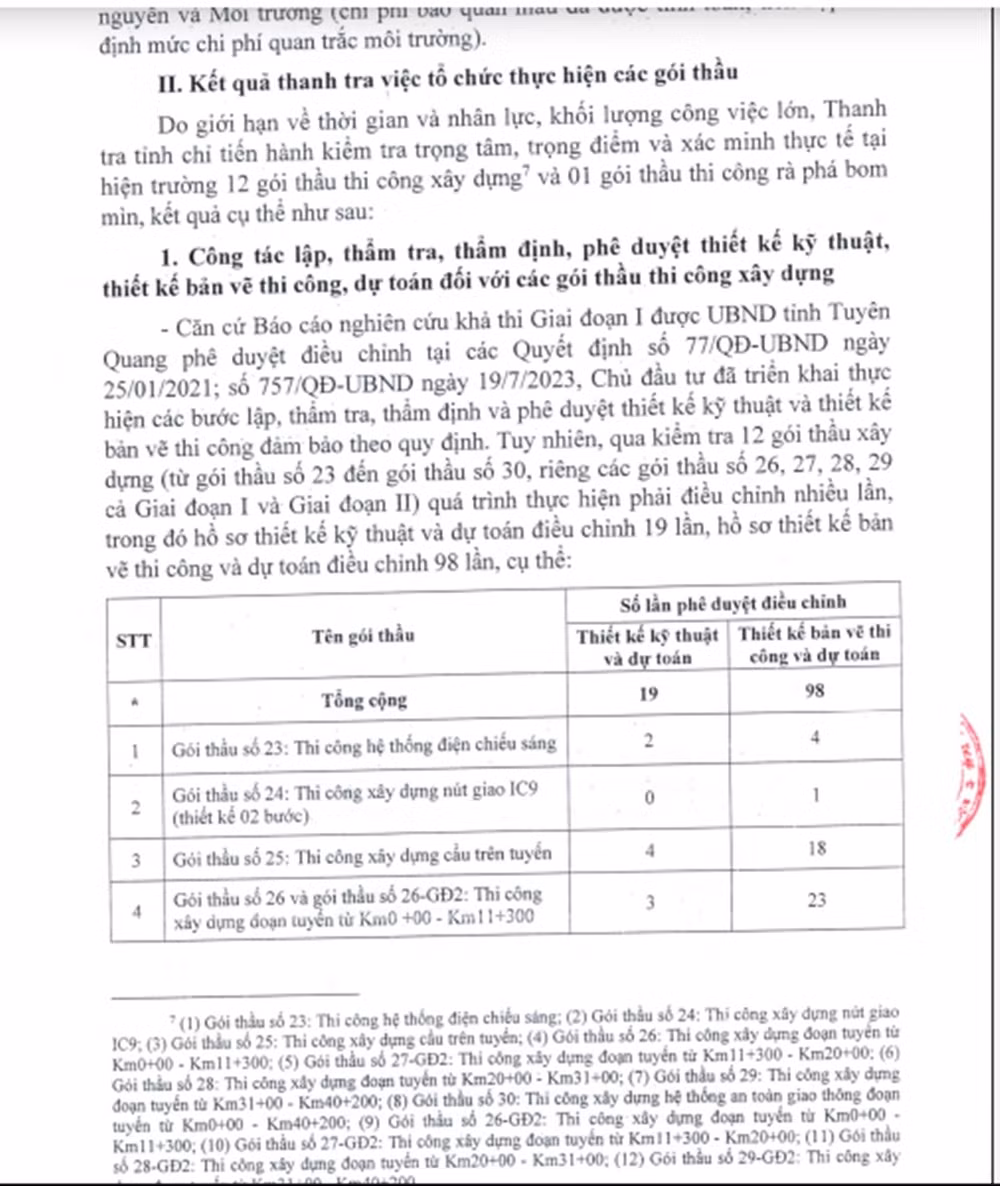

Một phần nội dung kết luận thanh tra.

Qua kiểm tra, cơ quan thanh tra xác định có 37,67 tỷ đồng khối lượng công việc không thi công nhưng đã tính vào hợp đồng và phải giảm trừ. Bên cạnh đó, Thanh tra tỉnh Tuyên Quang còn phát hiện có nội dung công việc dự toán tính toán chưa chính xác so với hồ sơ thiết kế bản vẽ thi công, có công việc chủ đầu tư, nhà thầu thi công xây dựng, tư vấn giám sát nghiệm thu chưa đúng thực tế thi công dẫn đến phải giảm trừ thêm hơn 15,12 tỷ đồng.

Cơ quan thanh tra cũng phát hiện một số nhà thầu kê khai khống không đúng khối lượng thực tế đất, đá đã khai thác đào, đắp, đổ thải trong thi công xây dựng công trình dẫn đến kê khai thiếu khối lượng phải nộp tiền cấp quyền khai thác khoáng sản, thuế tài nguyên, phí bảo vệ môi trường. Tổng số tiền phải nộp bổ sung hơn 20,75 tỷ đồng, trong đó tiền cấp quyền khai thác khoáng sản hơn 8,41 tỷ; thuế tài nguyên hơn 3,9 tỷ; phí bảo vệ môi trường hơn 8,43 tỷ đồng.

Từ các vi phạm nêu trên, Thanh tra tỉnh Tuyên Quang kiến nghị Chủ tịch UBND tỉnh Tuyên Quang chỉ đạo chủ đầu tư (Ban quản lý dự án đầu tư xây dựng các công trình giao thông Tuyên Quang) chấp hành nghiêm các quy định của pháp luật về đầu tư xây dựng; thực hiện nghiêm các kiến nghị xử lý thanh tra.

Đối với Ban quản lý dự án đầu tư xây dựng các công trình giao thông Tuyên Quang, tăng cường công tác quản lý trong đầu tư xây dựng thường xuyên kiểm tra, giám sát, đôn đốc, chỉ đạo các co quan đơn vị có liên quan thực hiện nghiêm các quy định của pháp luật…

Thanh tra tỉnh Tuyên Quang thu hồi tiền vi phạm phát hiện qua công tác thanh tra (tiền cấp quyền khai thác khoáng sản, tiền thuế tài nguyên, tiền phí bảo vệ môi trường) với tổng số tiền hơn 20 tỷ 750 triệu đồng của các nhà thầu xây dựng.

Căn cứ vào tính chất và nguyên nhân dẫn đến sai sót, Thanh tra tỉnh Tuyên Quang kiến nghị Chủ tịch UBND tỉnh Tuyên Quang chỉ đạo, kiểm điểm làm rõ trách nhiệm của các tổ chức, cá nhân thuộc thẩm quyền có liên quan đến các tồn tại, hạn chế.

Giám đốc Ban quản lý dự án đầu tư xây dựng các công trình giao thông tỉnh Tuyên Quang tổ chức kiểm điểm, làm rõ trách nhiệm đối với tập thể, cá nhân thuộc thẩm quyền có liên quan đến hạn chế, thiếu sót trong quá trình thực hiện dự án.

Dự án đầu tư xây dựng đường cao tốc Tuyên Quang - Phú Thọ, kết nối với cao tốc Nội Bài - Lào Cai dài 40,2 km. Tổng mức đầu tư sau nhiều lần điều chỉnh hiện là 3.753 tỷ đồng từ ngân sách Trung ương và địa phương. Năm 2021, dự án được khởi công và hoàn thành tạm cuối năm 2023, nhưng tiến độ hoàn thiện được kéo dài đến năm 2025.

Loạt doanh nghiệp ở Thanh Hoá kê khai các khoản thuế chưa chính xác

Thanh tra tỉnh Thanh Hoá vừa công bố kết luận thanh tra về việc chấp hành chính sách, pháp luật về thuế đối với Nhà nước của nhiều doanh nghiệp trên địa bàn.

Theo đó, Thanh tra tỉnh Thanh Hoá cho biết, đoàn thanh tra không thực hiện thanh tra lại đối với những nội dung đã được các cơ quan có thẩm quyền khác đã làm việc với đơn vị (như kiểm tra, thanh tra về thuế, hóa đơn, xử phạt vi phạm nếu có …) và những nội dung không liên quan đến thẩm quyền của đoàn Thanh tra. Để tránh chồng chéo đối với các công trình, dự án có vốn NSNN được cơ quan có thẩm quyền thẩm định quyết toán, đoàn thanh tra chỉ kiểm tra việc hạch toán, kê khai nghĩa vụ về thuế, không xác minh tính đúng đắn, quyết toán chi phí công trình, dự án.


Nhân sự tham gia Uỷ ban kiểm tra phải kê khai tài sản

Tiêu chuẩn ủy viên ủy ban kiểm tra các cấp là phải kê khai tài sản, thu nhập trung thực, minh bạch; không cơ hội, tham vọng quyền lực, "lợi ích nhóm"...

Ủy ban Kiểm tra Trung ương vừa ban hành Hướng dẫn số 17-HD/UBKTTW về công tác nhân sự ủy ban kiểm tra các cấp tiến tới Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.

Hướng dẫn có nêu cụ thể về số lượng, cơ cấu, tiêu chuẩn và độ tuổi về nhân sự ủy ban kiểm tra các cấp.

Bình Thuận: Nhóm nguyên cán bộ ''bảo kê'' khai thác cát bị truy tố

VKSND tỉnh Bình Thuận đã hoàn tất cáo trạng truy tố nhóm nguyên cán bộ huyện Hàm Tân về tội "Thiếu trách nhiệm gây hậu quả nghiêm trọng" và "Lợi dụng chức vụ, quyền hạn trong khi thi hành công vụ".

VKSND tỉnh Bình Thuận đã có cáo trạng truy tố nhóm nguyên cán bộ huyện Hàm Tân có hành vi ''bảo kê'' cho người khai thác cát trái phép, gây thiệt hại lớn cho ngân sách nhà nước, xâm phạm hoạt động đúng đắn của cơ quan công quyền.
Nhóm cán bộ bị truy tố bao gồm Nguyễn Ngọc Châu (SN 1977, nguyên Phó Giám đốc Trung tâm Phát triển quỹ đất huyện Hàm Tân, nguyên Chủ tịch UBND xã Sơn Mỹ), Hoàng Tuy (SN 1971, Phó Chủ tịch UBND xã Sơn Mỹ) và Trần Viết Quý (SN 1985, nguyên công chức địa chính UBND xã Sơn Mỹ).
Binh Thuan: Nhom nguyen can bo ''bao ke'' khai thac cat bi truy to
 Cơ quan điều tra thi hành lệnh bắt bị can Nguyễn Ngọc Châu. Ảnh: CA

Đọc nhiều nhất

Tin mới
