Sau hơn một năm trốn ra nước ngoài, Bộ Công an cho biết, ông Trịnh Xuân Thanh đã ra đầu thú tại cơ quan an ninh điều tra. Trước đó, ông Trịnh Xuân Thanh bị Cơ quan Cảnh sát điều tra (Bộ Công an) khởi tố về tội Tham ô và Cố ý làm trái quy định về quản lý kinh tế gây hậu quả nghiêm trọng do liên quan trách nhiệm về hàng loạt sai phạm xảy ra ở Tổng công ty Xây lắp dầu khí Việt Nam (PVC). Ảnh: Internet.Dưới thời điều hành của ông Trịnh Xuân Thanh, PVC đang từ đơn vị làm ăn có lãi trở thành “con nợ khủng” của các ngân hàng. Cùng với đó, một số dự án trọng điểm bị ngừng, giãn tiến độ và đặc biệt là hàng loạt công ty con, công ty liên kết mà PVC đã rót vốn đồng loạt làm ăn thua lỗ khiến PVC lỗ gần 1.850 tỷ đồng ngay trong năm 2012 và tăng lên gấp đôi một năm sau đó. Tổng cộng khoản tiền lỗ của PVC gần 3.300 tỷ đồng. Ảnh: Thể thao & Văn hóa.
1. Dự án Nhà máy nhiệt điện Thái Bình 2
Trong số những dự án ngàn tỷ thua lỗ dưới thời ông Trịnh Xuân Thanh phải kể đến Dự án Nhà máy nhiệt điện Thái Bình 2. Theo thông tin trên báo Kinh tế đô thị, vào năm 2011, PVN đã giao cho PVC làm tổng thầu EPC công trình nhà máy nhiệt điện Thái Bình 2 với tổng vốn đầu tư “khủng” lên tới 34.295 tỷ đồng, tương đương 1,7 tỷ USD. Và cũng chính việc chỉ định gói thầu này đã được kết luận mới đây của UBKT TW chỉ ra đã vi phạm pháp luật, gây hậu quả nghiêm trọng. Ảnh: ĐTCK.Được biết, trong năm 2011, PVN đã tạm ứng cho dự án này là 1.312 tỷ đồng và 6,6 triệu USD. Nhưng PVC đã sử dụng 1.080 tỷ đồng tiền tạm ứng để thanh toán nợ gốc vay ngân hàng 425 tỷ đồng, trả lãi vay uỷ thác của PVN, hỗ trợ vốn Nhà máy Nhiên liệu sinh học Phú Thọ 74 tỷ đồng; hỗ trợ vốn công trình Vũng Áng 103 tỷ đồng; hỗ trợ vốn cá công trình khác 156 tỷ đồng… Ảnh: Chinhphu.vn.Theo báo cáo tài chính, năm 2012, chi phí đầu tư của PVC vào dự án Nhiệt điện Thái Bình 2 chỉ là 132,7 tỷ đồng và năm 2013 là 801,7 tỷ đồng. Còn báo cáo năm 2011 không đề cập tới giá trị đầu tư của PVC vào dự án này. Ảnh: Xây dựng.Ngoài ra, PVC còn sử dụng tiền tạm ứng trên để góp vốn vào 5 công ty con gồm: Công ty PVC-MS 102 tỷ đồng; Công ty PVC-Land 50 tỷ đồng; Công ty PVC-Hoà Bình 55 tỷ đồng; Công ty PVNC 30 tỷ đồng và Công ty PVC-Mekong 30 tỷ đồng. Đến nay có 3 công ty kinh doanh thua lỗ, không thu hồi được vốn khiến PVC phải trích lập dự phòng và hạch toán kinh doanh thua lỗ. Ảnh: Xây dựng.Trong khi PVC “vung tiền” đầu tư kém hiệu quả, thì PVN phải xoay sở, thu xếp nguồn tài chính cho dự án Nhiệt điện Thái Bình 2. Đến tháng 8/2013, PVN ký được hợp đồng tín dụng vay Ngân hàng hợp tác quốc tế Nhật Bản (JBIC) và một số tổ chức tín dụng khác tổng số 226 triệu USD. Đến tháng 12/2013, PVN lại vay tiếp các tổ chức tín dụng quốc tế được 795,25 triệu USD… Nhờ đó, dự án nhiệt diện Thái Bình 2 đã có nguồn tài chính để đẩy nhanh tiến độ xây dựng. Ảnh: Xây dựng. 2. Dự án Nhà máy Ethanol Phú Thọ
Tại dự án Nhà máy Ethanol Phú Thọ (xã Cổ Tiết, huyện Tam Nông, tỉnh Phú Thọ), cơ quan chức năng đã làm rõ những sai phạm có liên quan đến nhà thầu là Tổng công ty Xây lắp Dầu khí (PVC)-thời điểm ông Trịnh Xuân Thanh làm Chủ tịch. Cụ thể, dự án Nhà máy Ethanol Phú Thọ có tổng mức đầu tư khi phê duyệt là 1.317,5 tỷ đồng, giá trị gói thầu EPC hơn 59 triệu USD. Ảnh: Báo Công thương.Tuy nhiên, trong quá trình thực hiện, chủ đầu tư PVB và nhà thầu PVC đã điều chỉnh giá trị hợp đồng EPC tăng thêm hơn 14,3 triệu USD. Đáng chú ý, theo Thanh tra Chính phủ, "các nguyên nhân tăng giá gói thầu đã không xuất phát từ nhu cầu dự án và yêu cầu của Chủ đầu tư". Đặc biệt, trong số 5 dự án thua lỗ của ngành dầu khí, duy nhất Ethanol Phú Thọ là dự án khởi công sớm nhất nhưng đến giờ vẫn chưa được hoàn thành. Ảnh: Đại Đoàn Kết.Dự án dừng thi công các hạng mục từ cuối 2011, và vẫn "án binh bất động" từ đó đến nay, toàn bộ hệ thống nhà xưởng đang từng ngày lâm cảnh hoang tàn. Tới 31/12/2016, tổng nợ phải trả của Ethanol Phú Thọ là 826 tỷ đồng. Ảnh: Phuthotv.Tình trạng dự án này tồi tệ đến nỗi, Thanh tra Chính phủ phải đưa ra nhận định: "Đến tháng 9/2016, chủ đầu tư PVB, nhà thầu PVC và PVN vẫn chưa có giải pháp, dự án ngày càng lâm sâu vào tình trạng bế tắc, tiềm ẩn nguy cơ khó tiếp tục thực hiện". Ảnh: Vietnamnet.Cơ quan quản lý các dự án thua lỗ nghìn tỷ - Bộ Công Thương đề xuất tới 4 phương án để xử lý dự án nhiên liệu sinh học đắp chiếu này, gồm: Tiếp tục triển khai dự án với nhà thầu PVC; thanh lý với nhà thầu PVC để tìm nhà thầu khác; cho phá sản công ty, hoặc chuyển nhượng, thoái vốn. Ảnh: Vietnamnet.
Sau hơn một năm trốn ra nước ngoài, Bộ Công an cho biết, ông Trịnh Xuân Thanh đã ra đầu thú tại cơ quan an ninh điều tra. Trước đó, ông Trịnh Xuân Thanh bị Cơ quan Cảnh sát điều tra (Bộ Công an) khởi tố về tội Tham ô và Cố ý làm trái quy định về quản lý kinh tế gây hậu quả nghiêm trọng do liên quan trách nhiệm về hàng loạt sai phạm xảy ra ở Tổng công ty Xây lắp dầu khí Việt Nam (PVC). Ảnh: Internet.
Dưới thời điều hành của ông Trịnh Xuân Thanh, PVC đang từ đơn vị làm ăn có lãi trở thành “con nợ khủng” của các ngân hàng. Cùng với đó, một số dự án trọng điểm bị ngừng, giãn tiến độ và đặc biệt là hàng loạt công ty con, công ty liên kết mà PVC đã rót vốn đồng loạt làm ăn thua lỗ khiến PVC lỗ gần 1.850 tỷ đồng ngay trong năm 2012 và tăng lên gấp đôi một năm sau đó. Tổng cộng khoản tiền lỗ của PVC gần 3.300 tỷ đồng. Ảnh: Thể thao & Văn hóa.
1. Dự án Nhà máy nhiệt điện Thái Bình 2
Trong số những dự án ngàn tỷ thua lỗ dưới thời ông Trịnh Xuân Thanh phải kể đến Dự án Nhà máy nhiệt điện Thái Bình 2. Theo thông tin trên báo Kinh tế đô thị, vào năm 2011, PVN đã giao cho PVC làm tổng thầu EPC công trình nhà máy nhiệt điện Thái Bình 2 với tổng vốn đầu tư “khủng” lên tới 34.295 tỷ đồng, tương đương 1,7 tỷ USD. Và cũng chính việc chỉ định gói thầu này đã được kết luận mới đây của UBKT TW chỉ ra đã vi phạm pháp luật, gây hậu quả nghiêm trọng. Ảnh: ĐTCK.
Được biết, trong năm 2011, PVN đã tạm ứng cho dự án này là 1.312 tỷ đồng và 6,6 triệu USD. Nhưng PVC đã sử dụng 1.080 tỷ đồng tiền tạm ứng để thanh toán nợ gốc vay ngân hàng 425 tỷ đồng, trả lãi vay uỷ thác của PVN, hỗ trợ vốn Nhà máy Nhiên liệu sinh học Phú Thọ 74 tỷ đồng; hỗ trợ vốn công trình Vũng Áng 103 tỷ đồng; hỗ trợ vốn cá công trình khác 156 tỷ đồng… Ảnh: Chinhphu.vn.
Theo báo cáo tài chính, năm 2012, chi phí đầu tư của PVC vào dự án Nhiệt điện Thái Bình 2 chỉ là 132,7 tỷ đồng và năm 2013 là 801,7 tỷ đồng. Còn báo cáo năm 2011 không đề cập tới giá trị đầu tư của PVC vào dự án này. Ảnh: Xây dựng.
Ngoài ra, PVC còn sử dụng tiền tạm ứng trên để góp vốn vào 5 công ty con gồm: Công ty PVC-MS 102 tỷ đồng; Công ty PVC-Land 50 tỷ đồng; Công ty PVC-Hoà Bình 55 tỷ đồng; Công ty PVNC 30 tỷ đồng và Công ty PVC-Mekong 30 tỷ đồng. Đến nay có 3 công ty kinh doanh thua lỗ, không thu hồi được vốn khiến PVC phải trích lập dự phòng và hạch toán kinh doanh thua lỗ. Ảnh: Xây dựng.
Trong khi PVC “vung tiền” đầu tư kém hiệu quả, thì PVN phải xoay sở, thu xếp nguồn tài chính cho dự án Nhiệt điện Thái Bình 2. Đến tháng 8/2013, PVN ký được hợp đồng tín dụng vay Ngân hàng hợp tác quốc tế Nhật Bản (JBIC) và một số tổ chức tín dụng khác tổng số 226 triệu USD. Đến tháng 12/2013, PVN lại vay tiếp các tổ chức tín dụng quốc tế được 795,25 triệu USD… Nhờ đó, dự án nhiệt diện Thái Bình 2 đã có nguồn tài chính để đẩy nhanh tiến độ xây dựng. Ảnh: Xây dựng.
2. Dự án Nhà máy Ethanol Phú Thọ
Tại dự án Nhà máy Ethanol Phú Thọ (xã Cổ Tiết, huyện Tam Nông, tỉnh Phú Thọ), cơ quan chức năng đã làm rõ những sai phạm có liên quan đến nhà thầu là Tổng công ty Xây lắp Dầu khí (PVC)-thời điểm ông Trịnh Xuân Thanh làm Chủ tịch. Cụ thể, dự án Nhà máy Ethanol Phú Thọ có tổng mức đầu tư khi phê duyệt là 1.317,5 tỷ đồng, giá trị gói thầu EPC hơn 59 triệu USD. Ảnh: Báo Công thương.
Tuy nhiên, trong quá trình thực hiện, chủ đầu tư PVB và nhà thầu PVC đã điều chỉnh giá trị hợp đồng EPC tăng thêm hơn 14,3 triệu USD. Đáng chú ý, theo Thanh tra Chính phủ, "các nguyên nhân tăng giá gói thầu đã không xuất phát từ nhu cầu dự án và yêu cầu của Chủ đầu tư". Đặc biệt, trong số 5 dự án thua lỗ của ngành dầu khí, duy nhất Ethanol Phú Thọ là dự án khởi công sớm nhất nhưng đến giờ vẫn chưa được hoàn thành. Ảnh: Đại Đoàn Kết.
Dự án dừng thi công các hạng mục từ cuối 2011, và vẫn "án binh bất động" từ đó đến nay, toàn bộ hệ thống nhà xưởng đang từng ngày lâm cảnh hoang tàn. Tới 31/12/2016, tổng nợ phải trả của Ethanol Phú Thọ là 826 tỷ đồng. Ảnh: Phuthotv.

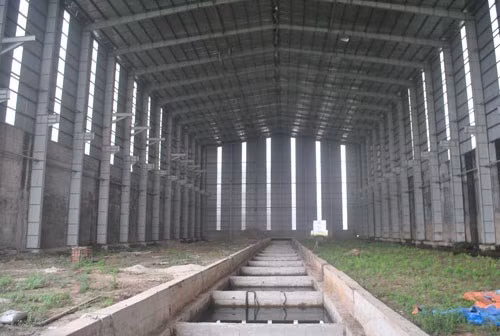

Tình trạng dự án này tồi tệ đến nỗi, Thanh tra Chính phủ phải đưa ra nhận định: "Đến tháng 9/2016, chủ đầu tư PVB, nhà thầu PVC và PVN vẫn chưa có giải pháp, dự án ngày càng lâm sâu vào tình trạng bế tắc, tiềm ẩn nguy cơ khó tiếp tục thực hiện". Ảnh: Vietnamnet.

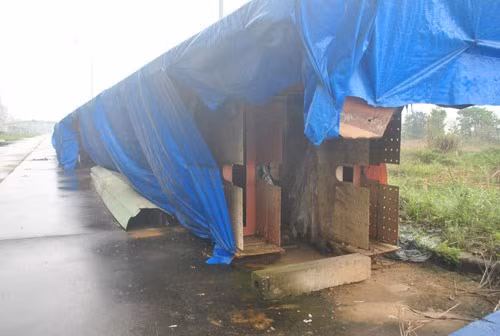

Cơ quan quản lý các dự án thua lỗ nghìn tỷ - Bộ Công Thương đề xuất tới 4 phương án để xử lý dự án nhiên liệu sinh học đắp chiếu này, gồm: Tiếp tục triển khai dự án với nhà thầu PVC; thanh lý với nhà thầu PVC để tìm nhà thầu khác; cho phá sản công ty, hoặc chuyển nhượng, thoái vốn. Ảnh: Vietnamnet.
